Cik ilgi būvē māju: reāls grafiks no lēmuma līdz atslēgām
Zināšanu bāze · Process · 6 min

Cik ilgi būvē māju: reāls grafiks no lēmuma līdz atslēgām

Reāls laika grafiks privātmājas būvniecībai Latvijā — projektēšana, saskaņošana, pamati, konstrukcija, apdare un nodošana, ar to, kas visbiežāk kavējas.

Reklāmās mājas top sešpadsmit nedēļās. Tas ir taisnība par konstrukciju un nepatiesība par māju. Šeit ir viss grafiks, ieskaitot to daļu, kas notiek pirms kāds ko uzbūvē.

Pilns grafiks

PosmsIlgumsKas notiek paralēli
Zemesgabala izvēle un pārbaude1–6 mēneši
Projektēšana un saskaņošana12 nedēļas – 6 mēnešiTehniskie noteikumi
Pamatu darbi3–6 nedēļasRažošana rūpnīcā jau notiek

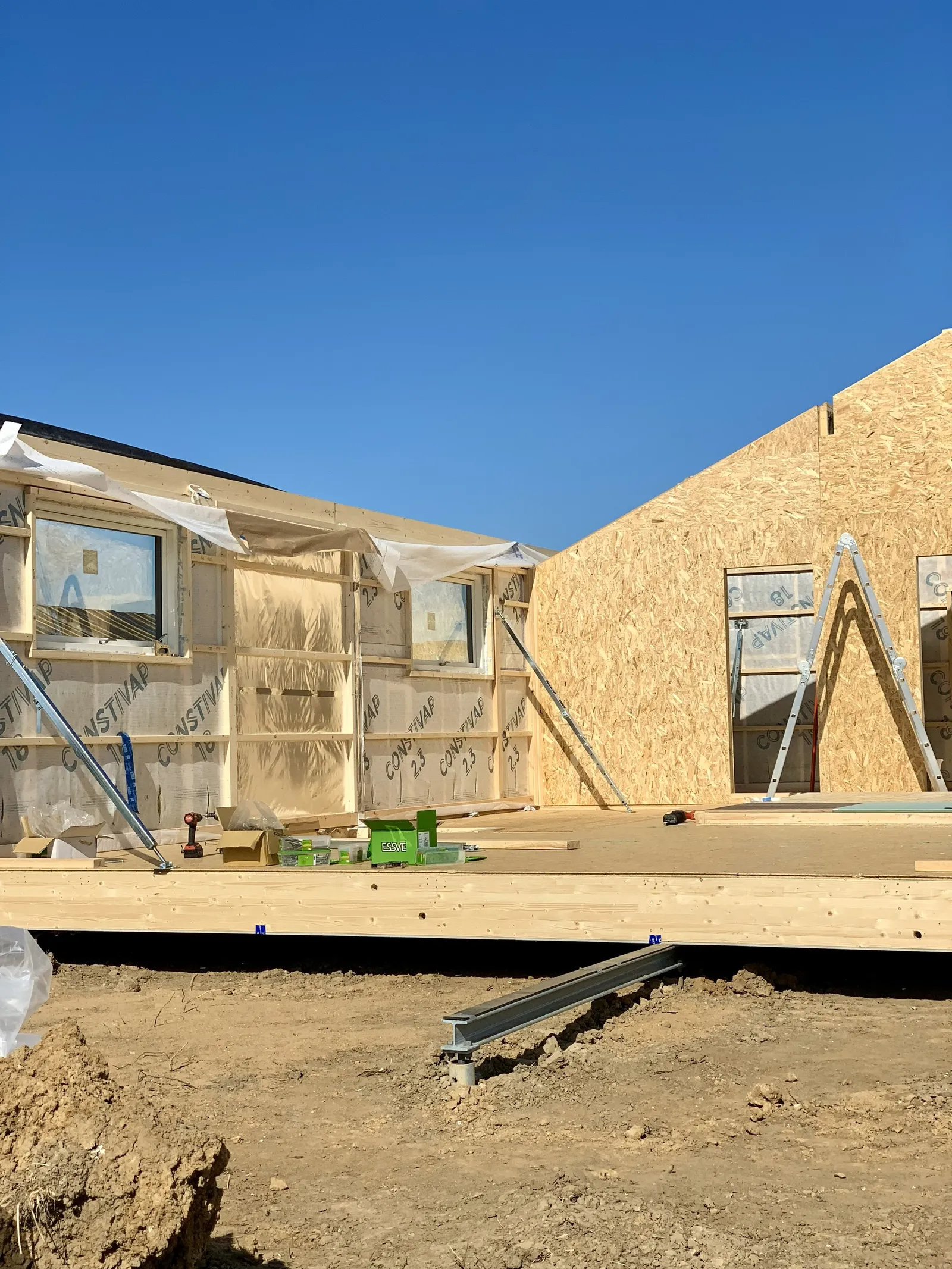

Komplekta ražošana un montāža16–20 nedēļasNo tām montāža objektā — dienas
Inženierkomunikācijas un apdare8–20 nedēļasLabiekārtošana
Nodošana ekspluatācijā3–8 nedēļas

Kopā no projektēšanas līguma līdz atslēgām reāli sanāk no 24 nedēļām līdz gadam. Katrs projekts ir mazliet unikāls: zemesgabals, būvvalde un jūsu izvēles maina grafiku.

Kas kavē visbiežāk

  1. Lēmumu gaidīšana. Ne būvvaldes, bet jūsu. Flīžu izvēle var apturēt būvlaukumu uz nedēļu.
  2. Tehniskie noteikumi. Elektrības pieslēgums ar jaunu pieslēguma jaudu var aizņemt mēnešus.
  3. Precizējumi būvvaldē. Katrs precizējuma pieprasījums restartē termiņu.
  4. Ziema pamatu darbos. Betonēšana zem nulles ir iespējama, bet dārgāka un lēnāka.
  5. Apdares materiālu piegādes. Netipiskas flīzes vai īpaši logi — seši līdz desmit nedēļas.

Biežākie jautājumi

Vai ziemā var būvēt?

Komplektu var montēt visu gadu. Pamatu darbi ziemā ir dārgāki, un apdares darbi prasa apsildītu māju. Optimāli ir pamati rudenī, montāža ziemā, apdare pavasarī.

Cik ilgi aizņem montāža objektā?

Frest paneļu sistēmai — parasti trīs līdz desmit dienas līdz slēgtai ēkai, atkarībā no mājas izmēra.
